|
![]() |
![]() |
Enviar sugerencia | Exportación: |
![]() ![]() ![]() ![]() |
CHE011 |
m² |

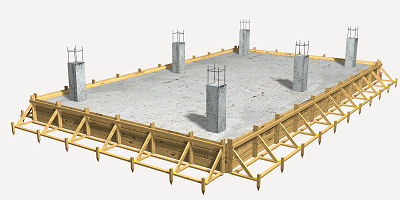

Sistema de encofrado para elemento de cimentación. |
S/. 28,61 |
||
Montaje y desmontaje de sistema de encofrado recuperable, realizado con tablones de madera, amortizables en 4 usos para platea de cimentación. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Precio parcial |
1 |
Materiales |
||||
mt08ema050b |
m³ |
Madera para encofrar, de 26 mm de espesor. |
0,010 |
1.065,28 |
10,65 |
mt08var050 |
kg |
Alambre galvanizado para atar, de 1,30 mm de diámetro. |
0,008 |
3,05 |
0,02 |
mt08var060 |
kg |
Puntas de acero de 20x100 mm. |
0,040 |
19,37 |
0,77 |
mt08dba010b |
l |
Agente desmoldeante, a base de aceites especiales, emulsionable en agua para encofrados metálicos, fenólicos o de madera. |
0,030 |
5,48 |
0,16 |
Subtotal materiales: |
11,60 |
||||
2 |
Mano de obra |
||||
mo044 |
h |
Operario encofrador. |
0,570 |
16,38 |
9,34 |
mo091 |
h |
Oficial encofrador. |
0,634 |
11,21 |
7,11 |
Subtotal mano de obra: |
16,45 |
||||
3 |
Herramientas |
||||
% |
Herramientas |
2,000 |
28,05 |
0,56 |
|
Costos directos (1+2+3): |
28,61 |
Pliego de condiciones
PARTIDA CHE011: SISTEMA DE ENCOFRADO PARA ELEMENTO DE CIMENTACIÓN. CARACTERÍSTICAS TÉCNICAS Montaje de sistema de encofrado recuperable de madera, para platea de cimentación, formado por tablones de madera, amortizables en 4 usos, y posterior desmontaje del sistema de encofrado. Incluso parte proporcional de elementos de sustentación, fijación y acodalamientos necesarios para su estabilidad y aplicación de líquido desencofrante. CRITERIO DE METRADO EN PROYECTO Superficie de encofrado en contacto con el concreto, medida según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS PARTIDAS DEL SOPORTE. Antes de proceder a la ejecución de los encofrados hay que asegurarse de que las excavaciones están no sólo abiertas, sino en las condiciones que convenga a las características y dimensiones del encofrado. DEL CONTRATISTA. No podrá comenzar el montaje del encofrado sin la autorización por escrito del director de la ejecución de la obra, quien comprobará que el estado de conservación de su superficie y de las uniones, se ajusta al acabado del concreto previsto en el proyecto. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Limpieza y preparación del plano de apoyo. Replanteo. Aplicación del líquido desencofrante. Montaje del sistema de encofrado. Colocación de elementos de sustentación, fijación y acodalamiento. Aplomado y nivelación del encofrado. Humectación del encofrado. Desmontaje del sistema de encofrado. CONDICIONES DE TERMINACIÓN. Las superficies que vayan a quedar vistas no presentarán imperfecciones. CRITERIO DE METRADO EN OBRA Y CONDICIONES DE ABONO Se medirá la superficie de encofrado en contacto con el concreto realmente ejecutada según especificaciones de Proyecto. |
Espere, por favor
Ejecutando proceso...
